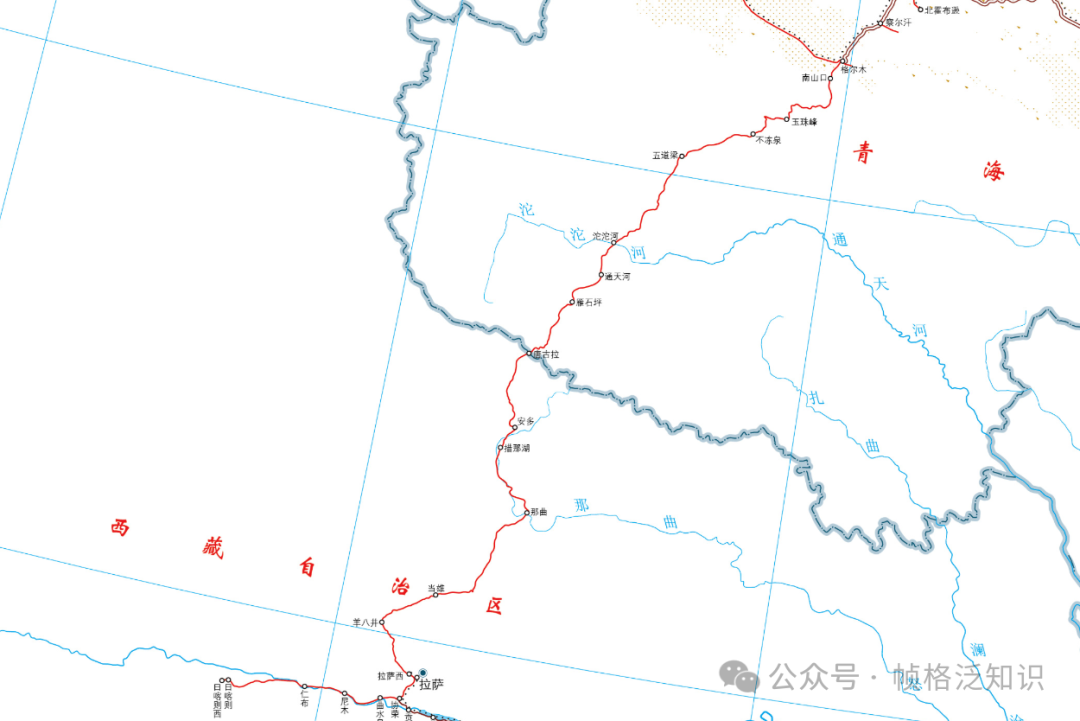

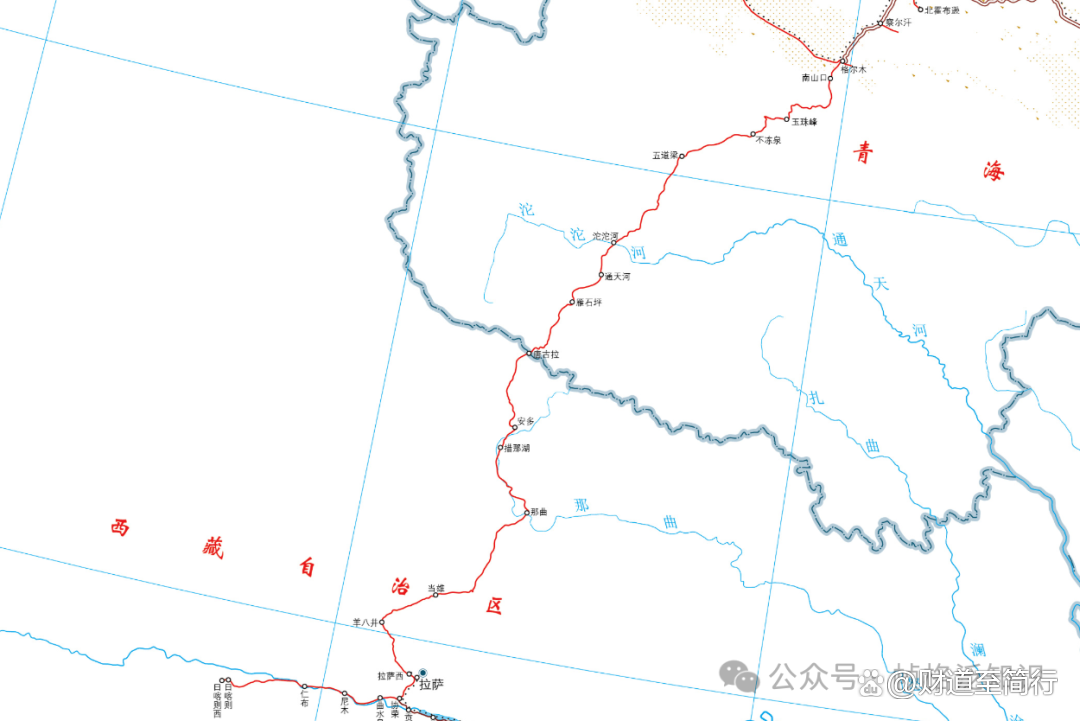

青藏铁路格拉段启动电气化改造,高原进藏换挂将成为回忆
从格尔木换内燃到拉萨通动车,青藏天路供电升级藏着民生变化
高原冻土区段迎来铁路电气化,青藏线长途进藏体验会慢慢变好
西格复兴号先跑通高原经验,格拉段通电后拉萨出行更有底气
坐火车进藏的人,大多都记得格尔木站那阵忙乱。车停一小会儿,工作人员把进高原的内燃车头换上,再检查供氧、上水和安全事项,整个作业大约二十五分钟。
这道换挂像一道门。过了格尔木,才真正进到高海拔区段,空气、坡度、冻土全都跟西宁那边不是一回事。

早期这里不通电网、也不适合全线上接触网。大功率内燃机车加油就能走,不受远途供电限制,对人员稀少的高原更灵活。
当年进藏用的是NJ2等大功率内燃机车,配合国产东风系列。它们要应付大长坡、低含氧和低温,平均海拔超过四千米,含氧量不到内地六成,对牵引力要求很高。
格尔木机务段工作人员讲过,换挂不是形式主义。高原环境对机车功率、制动和供氧系统都是硬考验,内燃车头在这套体系里更稳妥。
跑了很多年后,老问题也来了。内燃要烧油,运营成本不低;高海拔长期运行,检修、油耗、排放都要算总账。客流货流一涨,单纯靠内燃就显紧。

西宁到格尔木这边另一条路。西格段后来做双线、电气化,2022年起提质,2023年7月1日开时速一百六十公里复兴号,西宁到格尔木最快五小时三十分。
西格能先电动化,离不开线路条件、电网支撑和既有施工经验。格尔木再往南,冻土、缺氧、变电站距离、外电接入全是额外难题。

最近格拉段电气化招标已经发了。计划2026年11月1日开工,工期九百一十二天,按日历约2029年4月完工;主体投资约一百三十七点四六亿元,分九个标段。
改造采用带回流线的直接供电,新建牵引变电所、供电车间和接触网工区。通信、信号、防灾监测也一并升级,冻土段和桥梁隧道数据回传会更顺。
车站这边要把到发线延长到八百八十米,客运设施、机务整备、拉萨机辆基地都会补强。招标还写明配置应急热备内燃机车,留着应对极端天气和突发情况。
外电才是真正的底盘。格拉外电配套总投约一百四十九点零二亿元,新建多座500千伏、220千伏等级站所,铺设超千公里输电线路,青海、西藏两段分别推进。
没有稳定外电,接触网就是摆设。高原建变电站还要顾及冻土、草甸和施工季节,线路走向、基础保温、生态恢复都比平原麻烦得多。

有人关心以后还换不换车头。电气化后,电力牵引可承担日常主力,西宁到拉萨有望减少中途换挂;但是否全程一车直达、开什么编组、几点到达,仍以铁路调图和试运行结果为准。
速度也别想太满。格拉冻土地段早期设计约百公里时速,非冻土可更高;改成电力、提质线路后,通过能力提升是确定的,具体旅时缩短多少要看线路限速、停站和编组。
货运收益可能更实在。电力机车牵引质量和开行密度提升后,建材、生活物资、农畜产品进出藏会更宽松,拉萨、那曲、格尔木之间的物流组织会轻松些。
对乘客来说,动车最大的变化不是“更快一点”,而是供氧、密封、压力波保护、空调和停站体验整体升级。西格复兴号已经给了样本:防紫外线、防风沙、高原电茶炉都做了适配。
生态角度也值得说。内燃改电力,不等于零影响,但沿线用清洁外电替代部分燃油消耗,长期看对脆弱高原更友好。施工期只要管住冻土融沉、草甸扰动,效益会更明显。
也有老铁路迷舍不得NJ2的轰鸣。那种柴油机声伴随进藏二十年,是很多人的记忆。可记忆归记忆,运输要讲效率、安全和可持续,老机器完成历史任务也正常。
我更期待的是价格与可达性。如果西宁到拉萨日后一票直达、少换车,家庭进藏会省心很多;老人孩子最怕中转久站,电力动车在供氧和上下车流程上会更顺。
写到这里,其实不止是铁路技术更新。它把“高原不能搞电气化”的旧印象拆掉,把国产机车、电网、冻土施工和客运服务串成一条链。
等格拉通电后,进藏会少一道换挂工序,多一段安稳睡眠。天还是那片天,山还是那片山,只是驱动方式换了,出行的底气也更足。
